DownOL 软件仓库– 软件下载,字节世界与新知

Excel2010甘特图如何绘制

发表于:2024-04-27 作者:创始人
编辑最后更新 2024年04月27日,可能很多人都不知道,在Excel中,甘特图(Gantt Chart)又称横道图,它通过图示形象地表示特定项目的活动顺序与持续时间。据悉,在Excel 2003中,可用用自定义图表类型中的"悬浮的条形图

  可能很多人都不知道,在Excel中,甘特图(Gantt Chart)又称横道图,它通过图示形象地表示特定项目的活动顺序与持续时间。据悉,在Excel 2003中,可用用自定义图表类型中的"悬浮的条形图"来快速绘制简单的甘特图,而在Excel 2007/2010中,没有现成的自定义图表类型可用,但通过堆积条形图同样可以轻松实现。那么,excel2010甘特图怎么绘制?

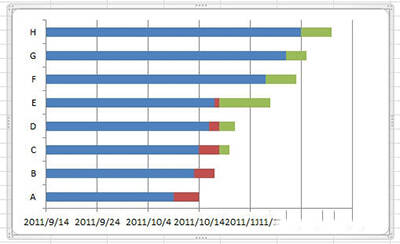

Excel2010

  如果目前该工程正在进行中,可在B11单元格中输入当前日期,如公式:

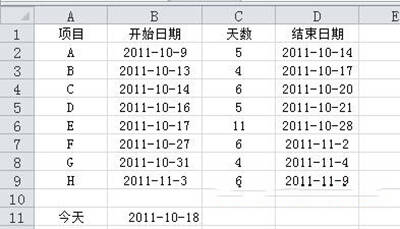

  添加辅助列

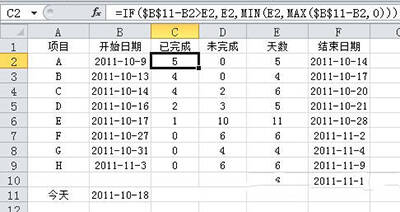

  1、在数据区域原C列左侧插入两列,分别表示以B11单元格中日期为当前进度的各项目已完成和未完成的天数。如图所示,插入两空列后,在C2单元格中输入公式:

  =IF($B$11-B2》E2,E2,MIN(E2,MAX($B$11-B2,0)))

  2、向下填充公式至C9单元格,该公式获取已完成的天数。在D2中输入:

  =E2-C2

  3、向下填充至D9单元格,该公式获取未完成的天数。

Excel2010

  插入堆积条形图

  1、选择数据区域中的某个单元格,在功能区中选择"插入→条形图→堆积条形图",在插入的图表中删除图例,然后在"图表工具-设计"选项卡中选择"选择数据",弹出"选择数据源"对话框,分别选择不需要的"天数"和"结束日期"系列,单击"删除"按钮删除这两个系列后确定,这时图表如下图:

Excel2010

2022-05-09 22:53:10
0
